Bränntorp
Bränntorp ska få kommunalt vatten och avlopp och det är vi på Finspångs Tekniska som ansvarar för anläggningsarbetet som beräknas starta hösten 2025.
Bränntorp ska få kommunalt vatten och avlopp och det är vi på Finspångs Tekniska som ansvarar för anläggningsarbetet som beräknas starta hösten 2025.
Finspångs kommun har tagit beslut om att Bränntorp ska ingå i kommunens verksamhetsområde för VA. Som vattenhuvudman ansvarar vi på Finspångs Tekniska för anläggningen av det kommunala ledningsnätet. Här kan du läsa mer om projektet, om bakgrund samt varför det ska bli kommunalt VA i Bränntorp.
Bakgrund
Finspångs kommun har tagit fram en ny detaljplan för Bränntorp. En arbetsgrupp med representanter från kommunens förvaltningar samt vattenhuvudmannen (som för kommunens räkning är Finspångs Tekniska Verk AB) arbetar tillsammans med att implementera den VA-plan som kommunfullmäktige har antagit. I VA-planen anges att Bränntorp är ett av de områden som har behov att anslutas till kommunalt VA.
Kommunen har fattat beslut om att Bränntorp ska ingå i kommunens verksamhetsområde för VA. Vattenhuvudmannen (Finspångs Tekniska Verk AB) är skyldig att ordna de vattentjänster som är beslutade inom det fastställda området. Finspångs Tekniska påbörjar nu planering, projektering och utförande samt förvaltning av det utbyggda nätet.
Varför kommunalt VA i Bränntorp?
Lagen om allmänna vattentjänster (LAV) reglerar när kommunen har skyldighet och ansvar för att inrätta verksamhetsområde för VA. 6 § i LAV anger bland annat att detta ska ske om det med hänsyn till skyddet för människors hälsa eller miljön behöver ordnas vattenförsörjning eller avlopp i ett större sammanhang för en viss befintlig eller blivande bebyggelse. Enligt tidigare rättsfall avser ett större sammanhang 20-30 fastigheter men det kan även omfatta mindre antal fastigheter. I Bränntorp finns drygt 300 fastigheter vilket innebär att Bränntorp uppfyller kriterierna och kommunens ansvar träder in.
Beslut om kommunalt VA
Detaljplanen för Bränntorp förväntas kunna antas i sin helhet tidigast någon gång i slutet av 2021. Kommunalt VA i Bränntorp är inte beroende av detaljplanen. Kommunfullmäktige har fattat ett beslut om att Bränntorp ska ingå i det kommunala verksamhetsområdet för VA. I beslutet anges de fastigheter som berörs.
På kommunens hemsida kan du inom kort läsa mer om bakgrunden till beslutet. Då kommunen är skyldiga enligt lag att ordna vattentjänster och fatta beslut om kommunalt verksamhetsområde för VA. Därmed är beslutet inte något som kan överklagas.
Vill du veta mer?
På den övergripande sidan för omvandlingsområden kan du läsa mer om arbetet i sin helhet och här finns även frågor och svar. Har du frågor gällande projektering och utbyggnad är du varmt välkommen att kontakta oss på Finspångs Tekniska. Har du frågor kring VA-plan och beslut om verksamhetsområde vänligen kontakta Finspångs kommun.
Vid Getnäs kiosk och dansbana finns "Källan", en bemannad informationsbod som håller öppet på fredagar mellan kl. 9-15, varmt välkommen!
Undantag aftnar och röda dagar.
OBS, stängt midsommarafton fredag 19 juni.
Vi planerar för semesterstängt vecka 28-33.
Här kan du läsa om aktuella händelser i projektet.
2026-06-15
Idag skickar vi ut brev till samtliga fastighetsägare inom området med information om arbetet som pågår just nu och vad vi har kvar att göra. Vi skickar även med massvis med nyttig information om vad du som fastighetsägare behöver planera för och göra framåt. Brevet tillsammans med bilaga och blankett landar snart i din brevlåda (alternativ i Kivra om du är ansluten dit) men det finns också att ladda ner längst ner på sidan (utskick 14).
Informationsboden Källan kommer att hållas stängd under midsommarafton den 19 juni, välkommen åter den 26 juni.
VI önskar er alla en trevlig midsommar!
2026-06-02
Fredag den 5 juni kommer vi att hålla Källan stängd. Välkomna åter fredag den 12 juni kl. 9-15.
2026-05-22
Tips! Fredag den 12 juni kl. 13.00-16.00 kommer Finspångs kommun att besöka Bränntorp. Representanter från Byggfunktionen kommer att hålla till på Getnäs dansbana och svarar på frågor angående bygganmälan för påkoppling av kommunalt vatten och avlopp. Passa på att svänga förbi om du har möjlighet.
Äldre händelser

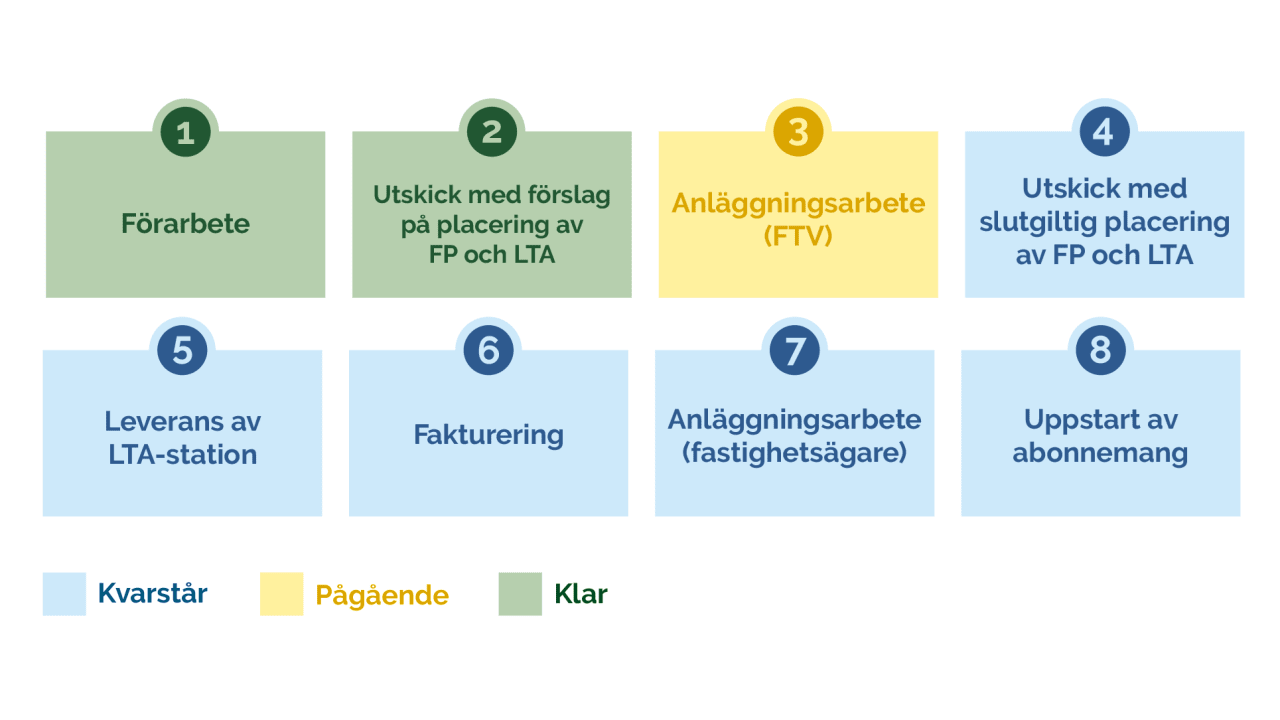

Återstående arbete
Vi har nu påbörjat den sista etappen av arbetet i området och räknar med att samtliga etapper av ledningsarbetet ska vara klara innan midsommar. Med tanke på projektets omfattning och det pressade tidsschemat känns det positivt att arbetet har kunnat genomföras enligt plan och att vi fortfarande håller tidplanen i stort.
I de områden där grävarbeten har utförts återstår nu mindre arbeten vid kvarvarande schaktgropar som ska fyllas igen, samt en grov återställning av vägarna för att säkerställa att samtliga vägar är fullt farbara. Detta arbete kommer att vara klart till den 6 juli. För att minimera den tunga trafiken i området kommer endast ett grävlag att arbeta med återställningen.
Under sensommaren och hösten kommer tre pumpstationer att anläggas i området. När dessa är på plats kommer hela VA-anläggningen, inklusive ledningsnätet, att besiktigas, provtryckas och testas för att säkerställa en trygg och driftsäker leverans av dricksvatten med god kvalitet.
När anläggningen är färdigställd och ledningsnätet har tagits i drift kommer du som fastighetsägare att meddelas slutgiltig förbindelsepunkt. I samband med detta kommer anläggningsavgiften att faktureras samtliga fastighetsägare (hösten 2026), samtidigt som det blir möjligt att ansluta sig till det kommunala ledningsnätet.
Det här behöver du som fastighetsägare göra
Nu är det dags för dig som fastighetsägare i området att börja planera för anläggningsarbetet på din egen fastighet. Till att börja med kan det vara bra att se över vad som behöver göras på fastigheten och även räkna på de kommande kostnaderna, inklusive anläggningsavgiften.
Vi har förståelse för att detta kan innebära en stor investering. Har du frågor kring finansieringen rekommenderar vi att du tar kontakt med din bank i god tid.
För en fastighet på 2000 kvadratmeter eller mer beräknas anläggningsavgiften landa på ca 247.000 kr.
Här kan du räkna ut din preliminära anläggningsavgift: Uträkning av anläggningsavgift (Fyll i ”ja” på frågan om fastigheten ligger i ett omvandlingsområde.)
Information om LTA-stationen
Samtliga fastigheter kommer att behöva en LTA-station och vi arbetar just nu med de praktiska detaljerna kring logistik och hantering. Preliminärt kommer LTA-stationerna att kunna beställas av dig som fastighetsägare när du känner dig redo att ta emot leveransen. Vi på Finspångs Tekniska står för kostnaden för LTA-stationen och ansvarar för att den levereras till fastigheten. Mer information kommer att skickas ut när detaljerna är fastställda.
När behöver jag ansluta mig?
Från och med att det kommunala ledningsnätet är driftsatt har du som fastighetsägare två år på dig att ansluta din fastighet.
Du har möjlighet att påbörja arbetet på den egna fastigheten direkt efter midsommar om du önskar. Samtidigt finns det ingen brådska, utan det går även bra att planera arbetet i lugn och ro och exempelvis utföra anläggningsarbetet under nästa år.
Observera att det i nuläget inte är tillåtet att koppla in sig vid förbindelsepunkten. Den kommer att vara plomberad fram till dess att det kommunala ledningsnätet är färdigställt och driftsatt. Vi kommer att meddela när det är möjligt att genomföra den slutliga inkopplingen. Bruten plombering eller otillåten inkoppling kommer att medföra en straffavgift.
Mer information kommer
Du kommer att få mer information, både här på projektsida men också per post för att du ska få en så bra vägledning som möjligt. Vi planerar även att bjuda in till en informationsträff ute på plats.
Tips! Läs igenom den här sidan: Utbyggnad VA
Idag skickar vi ut brev till samtliga fastighetsägare inom området med information om arbetet som pågår just nu. Vi berättar hur det går, vi skickar med uppdaterad karta över etappindelningen samt information om justerad öppettider för Källan (informationsboden). Brevet finns att ladda ner längs ner på sidan (utskick 13).
För att vara så tillgängliga som möjligt för så många som möjligt kommer vi från och med april att byta till fredagar.
Tisdag 24 mars – Stängt p.g.a. utbildning
Tisdag 31 mars – Öppet kl. 9-15
Fredag 3 april – Stängt, Långfredagen
Fredag 10 april – Öppet kl. 9-15
Vidare öppet under fredagar.
Undantag aftnar och röda dagar.
Vi har gjort en mindre justering av etappindelningen (etapp 4-6) för att få ett smidigare arbetsflöde och bättre samordning med kommande leveranser. Anpassningen hjälper oss att undvika avbrott och hålla uppe takten i projektet. Vi hoppas på överseende med detta. Den nya etappindelningen hittar du på områdets informationstavlor (fr.o.m. 25/2), längst ner på denna sida, samt i driftinformationen på hemsidan och i appen Hemkollen.
Här kan du följa grävarbetet: https://www.finspangstekniska.se/driftinformation/nya-ledningar-branntorp
I samband med pågående grävarbeten i området har fiberkablar tyvärr skadats vid ett antal tillfällen. Detta är givetvis olyckligt och vi har full förståelse för de olägenheter detta innebär för dig som boende.
Skadorna har uppstått i samband med markarbeten där flera faktorer påverkar, bland annat bristande underlag och förutsättningarna kring befintlig kabeldragning i området.
Om en fiberskada inträffar anmäls detta omgående av Bygg & Schakt, som utför grävarbetena på uppdrag av oss, till aktuell nätägare för fibern (Global connect). För att underlätta hanteringen och säkerställa att just din tjänst följs upp, behöver du som kund även göra en felanmälan till din tjänsteleverantör (exempelvis Telia, Tele2, Telenor eller annan operatör). Om du upplever att du inte får tillräcklig hjälp eller återkoppling från din leverantör rekommenderar vi att du kontaktar ditt försäkringsbolag för rådgivning och eventuellt stöd i ärendet.
Detta är den hanteringsordning som gäller vid denna typ av händelser. Vi beklagar detta och de störningar som uppstår.
Det har blivit dags för ett litet juluppehåll. Vi beräknas vara tillbaka i området den 2 januari. Vi på Finspångs Tekniska önskar god jul och gott nytt år.
Läs mer här för aktuell status i området: https://www.finspangstekniska.se/driftinformation/nya-ledningar-branntorp
Det har dykt upp frågor om tillfälliga parkeringsplatser. Dessa finns markerade på kartan som du hittar via denna länk: https://www.finspangstekniska.se/driftinformation/nya-ledningar-branntorp
Idag skickar vi ut brev till samtliga fastighetsägare inom området med information om arbetet som pågår just nu. Vi berättar hur det går, vi skickar med uppdaterad karta över etappindelningen samt information om den nya informationsboden "Källan". Brevet finns att ladda ner längs ner på sidan (utskick 12).
Vi kommer att arbeta fram till tisdag den 23 december, fram till lunch. Därefter tar vi juluppehåll och återupptar arbetet den 2 januari. Vi på Finspångs Tekniska önskar er alla en riktigt god jul och ett gott nytt år.
Nyhet! Vi öppnar nu Källan, vår nya informationsbod där du kan träffa oss personligen. Vi håller öppet för drop-in på tisdagar mellan kl. 9–15*. Kom gärna förbi om du har frågor eller funderingar om projektet. Du hittar Källan vid Getnäs dansbana och kiosk. Vi hoppas att denna satsning ska bidra till goda dialoger och göra det ännu enklare för dig att få svar på det du undrar över – varmt välkommen!
*Källan håller stängt 23/12, 30/12, aftnar och röda dagar.
Vi har gjort en mindre justering av etappindelningen för att få ett smidigare arbetsflöde och bättre samordning med kommande leveranser. Anpassningen hjälper oss att undvika avbrott och hålla uppe takten i projektet. Vi hoppas på överseende med detta. Den nya etappindelningen hittar du på områdets informationstavlor, längst ner på denna sida, samt i driftinformationen på hemsidan och i Hemkollen.
Här kan du följa grävarbetet: https://www.finspangstekniska.se/driftinformation/nya-ledningar-branntorp
Vi arbetar även med ett nytt brevutskick som planeras att skickas ut innan jul med status för projektet, i detta skickar vi med den uppdaterade etappindelningen.
Brev har skickats ut till samtliga fastighetsägare inom området med information om uppstarten av anläggningsarbetet och indelningen av etapper tillsammans med annat som kan vara bra att veta. Brevet finns att ladda ner längst ner på sidan (utskick 11).
Grävarbetet kan du följa på hemsidan eller i appen Hemkollen under "Driftinformation". Länk till driftinformationen på hemsidan: https://www.finspangstekniska.se/driftinformation/nya-ledningar-branntorp
Arbetet med utbyggnaden av vatten och avlopp i Bränntorp drar nu igång. Vi startar med nedtagning av träd och sly samt förberedande arbeten som dokumentation, utmärkning och inmätning. Grävarbetet beräknas komma igång inom de närmaste veckorna och pågå etappvis fram till midsommar 2026 (med reservation för oförutsedda händelser). Längst ner på sidan kan du ladda ner en pdf som visualiserar etappindelningen.
Grävarbetet kan du följa på hemsidan eller i appen Hemkollen under "Driftinformation". Länk till driftinformationen på hemsidan: https://www.finspangstekniska.se/driftinformation/nya-ledningar-branntorp
Just nu pågår ett arbete med ett brevutskick till samtliga fastighetsägare i området. I detta skickar vi med information om etappindelningen och grävarbetet samt svar på frågor som dök upp under informationsträffen.
Stort tack till alla som kom till informationsträffen i lördags! Informationen som hängde i vårt eventtält har vi publicerat längst ner på sidan ifall någon vill ladda ner och kika på i lugn och ro. Vi håller på att gå igenom frågorna som dök upp och återkommer inom kort med en sammanställning.
Strax innan semestern vann NitroConsult upphandlingen för besiktning av samtliga fastigheter i Bränntorp. I början av augusti påbörjades besiktningsarbetet som beräknas pågå under augusti månad. Eftersom sprängning kommer att utföras i området inför ledningsarbetet är besiktningen ett viktigt steg för att dokumentera nuvarande förhållanden – en trygghet för både oss och dig som fastighetsägare.
Upphandlingen för genomförande av ledningsarbetet är tilldelat, nu inväntar vi överklagningstiden som går ut den 19 augusti. Om allt går enligt plan kan vi dra igång med anläggningen i september.
Brev har skickats ut till samtliga fastighetsägare inom området med information om besiktning i området men även för individuella fastigheter. Utöver det välkomnar vi till uppstartsträff inför grävarbetet i samband med vägföreningens höstmöte den 23 augusti kl. 10:00. Brevet finns att ladda ner längst ner på sidan (utskick 10).
Projektet rullar på, just nu håller vi på med de sista detaljerna inför kommande upphandlingar.
En liten påminnelse till dig som fastighetsägare, hör av dig till oss senaste den 30 april ifall du har synpunkter på din placering av förbindelsepunkt eller LTA. Karta skickades ut till samtliga fastighetsägare strax innan jul. Hör av dig om du har några funderingar.
Brev har skickats ut till samtliga fastighetsägare inom området med information om preliminär placering av förbindelsepunkt och LTA-station. Du som fastighetsägare har fått en karta, specifik för just din fastighet. Om du har några synpunkter på den föreslagna placeringen av förbindelsepunkten och LTA-stationen behöver du höra av dig till oss senast den 30 april 2025. Brevet finns att ladda ner längst ner på sidan (utskick 9).
Observera att placeringen är preliminär. Slutgiltig placering av förbindelsepunkt och LTA-station skickas per post när det nya ledningsnätet är på plats och driftsatt.
Vi har skickat ut ett brev via mail genom vägföreningen. I det introducerar vi Panelista, vi kommer att lägga upp nya videohälsningar vecka 42, 44, 47 och 50. Använd samma QR-kod för att ta del av samtliga videohälsningar. Efter varje videohälsning kommer vi att sammanställa era frågor och funderingar. Det gör att vi kan lägga extra fokus på de mest aktuella frågorna i kommande videohälsning eller utskick.
Brev skickas ut till samtliga fastighetsägare inom området som innehåller aktuell status, kommande händelser och tips på vad du som fastighetsägare kan börja fundera på. Brevet finns att ladda ner längst ner på sidan (utskick 7).
Idag ställer vi upp ett visningsexemplar av en LTA-station vid dansbanan i Getnäs. Vid sidan av LTA-stationen finns uppställd information att läsa, du är varmt välkommen att kika förbi! LTA-stationen kommer att finnas på plats ett bra tag framöver och du kan i lugn och ro besöka den när du får tid.
Just nu jobbar vi med kartunderlaget för placering av förbindelsepunkt och LTA-station. Förslag på placering kommer att skickas ut till samtliga fastighetsägare vid årsskiftet 2024/2025.
Under hösten 2024 kommer vi månadsvis att ha avstämningar med vägföreningen för att förankra processen för anläggningsarbetet. Vi planerar att starta anläggningsarbetet i Bränntorp i slutet på augusti 2025 och beräknas vara klara till midsommar 2026.
Efter semestern planerar vi att skicka ut ett brev med vidare information och uppdatering på läget. Trevlig sommar från oss på Finspångs Tekniska!
Under vecka 6 kommer WSP på uppdrag av oss (Finspångs Tekniska) att genomföra en geoteknisk undersökning. Vi kommer att borra i området vid Renstigen och Rådjursvägen. Viss störning i trafiken kan förekomma, samt oljud.
Med hjälp av den geotekniska undersökningen skapar vi oss en bild av hur marken ser ut där ledningarna är tänkta att anläggas. Med en borrigg borras ett horisontellt hål som i diameter inte är större än 10 cm. Dessa borrhål borras på förbestämda punkter för att undersöka markförhållanden och bärighet samt konstatera bergnivå.
Under tiden ett hål borras kan det vara så att borriggen blockerar vägen men tiden för varje individuellt hål har ett relativt kort tidsspann. Vi ber vänligt om tålamod, om det är så att en maskin står i vägen ser operatörerna till att flytta på sig så fort de får möjlighet. Ljud och viss vibration kan eventuellt upplevas som störande. All borrning är belagd dagtid med en uppskattad tidsram mellan kl. 08:00-18:00.
Undersökning av system och lösningar
I och med avsaknaden av självfall kräver området LTA (Lätt trycksatt avlopp). Vi på Finspångs Tekniska har träffat flera olika leverantörer av LTA-pumpar för att ta beslut om vilken pump som ska användas. Vi har nu inlett ett samarbete med pumpleverantören Xylem som har de pumpar som behövs för projektet.
Preliminär placering av servis och LTA
Under oktober månad syns vi lite mer i området för att preliminärt bestämma placering av serviser och LTA-pumpar. För att göra så korrekta bedömningar som möjligt behöver vi beträda samtliga fastigheter (tomtmarker) i området. Brev om detta har skickats ut till samtliga fastighetsägare och vi hoppas att vi inte ska störa för mycket.
Kommande informationsutskick
Placering av förbindelsepunkt och LTA-station kommer att förmedlas till varje enskild fastighetsägare vid senare tillfälle, då ges även möjlighet att lämna önskemål på korrigering av placeringen. I samband med detta kommer vi även att skicka ut mer genomgående information om vad LTA innebär, hur ansvaret fördelas och vad som ska och behöver göras framåt.
Vi på Finspångs Tekniska tillsammans med WSP (som är upphandlad projektör för projektet) kommer att vistas en del i området, främst under oktober månad. Under projekteringen kommer vi att gå runt i området för att undersöka och planera anläggningen av ledningarna. I samband med detta behöver vi beträda samtliga fastigheter (tomtmarker). Vi gör vårt yttersta för att inte störa och hoppas att ni har överseende med detta.
Geotekniken i fält är genomförd, nu inväntas redovisning av resultatet. Under borrningen av ca 450 borrhål träffade vi oturligt nog en sommarvattenledning som vi lagade efter en kort tids avbrott. Efter det reviderade vi våra borrplaner tillsammans med vägföreningen för att undvika att detta skulle hända igen. Inga fler incidenter inträffade.
Under hösten kommer fokus att ligga på detaljprojekteringen av ledningarna i området. Mer information kommer att skickas ut till alla fastighetsägare när vi kommit lite längre fram.
Projekteringen är i full gång och vi på Finspångs Tekniska tillsammans med WSP (som är upphandlad projektör för projektet) kommer att vistas i området redan nu för att undersöka och planera anläggningen av ledningarna. Anläggningen planeras att påbörjas år 2024.
Geoteknisk undersökning Inom kort påbörjas en geoteknisk undersökning i Bränntorp. Med hjälp av den geotekniska undersökningen skapar vi oss en bild av hur marken ser ut där ledningarna är tänkta att anläggas. Med en borrigg borras ett horisontellt hål som i diameter inte är större än 10 cm. Dessa borrhål borras på förbestämda punkter för att undersöka markförhållanden och bärighet samt konstatera bergnivå. I området kommer flertalet träkäppar att sättas upp och dessa är utmätta för att veta var det ska borras. Vissa träkäppar visar även var det kan finnas andra ledningar eller kablar i marken. Det är därför viktigt att låta dessa träkäppar vara.
Arbetet påbörjas vecka 18 och förväntas pågå under maj-juni. Under tiden ett hål borras kan det vara så att borriggen blockerar vägen men tiden för varje individuellt hål har ett relativt kort tidsspann. Vi ber vänligt om tålamod, om det är så att en maskin står i vägen ser operatörerna till att flytta på sig så fort de får möjlighet. Ljud och viss vibration kan eventuellt upplevas som störande. All borrning är belagd dagtid med en uppskattad tidsram mellan kl. 08:00-18:00.
Vi har tillsammans med pumpleverantören fastställt att området är lämpat för LTA. I början av 2023 sker upphandling av projektör.
Kul att så många kunde delta på mötet! För er som inte kunde komma finns en sammanfattning av platsmötet längst ner på sidan.
En första informationsträff hålls i Bränntorp lördag den 9 juli kl. 09.00-12.00 på dansbanan i Getnäs. Där presenterar vi oss, berättar mer om var vi befinner oss i projektet och hur den framtida planeringen ser ut.
Någon gång under v.18-v.19 påbörjas en geoteknisk undersökning för överföringsledningen mellan Bränntorp och Toltorp. Med hjälp av den geotekniska undersökningen skapar vi oss en bild av hur marken ser ut där ledningarna är tänkta att anläggas. Med en stor borrigg borras ett djup på 3-5 meter för att försöka konstatera en bergnivå. Vi kommer även att ta markprover för att avgöra vilken typ av jordmassa det är på platser där t.ex. pumpstationer ska anläggas. Detta är något som kommer att behöva göras inne i Bränntorp också framöver.
Vi fortsätter att arbeta med systemvalslösningen i området och har för avsikt att ha ett mindre informationsmöte i juni för att uppdatera om läget och hur val av systemlösning kan komma att påverka fastighetsägarna. Vi återkommer så fort som möjligt med en inbjudan till detta möte.
Status - Arbete med överföringsledningen
Status - Lokalt ledningsnät i Bränntorps omvandlingsområde
Brev till fastighetsägare i verksamhetsområdet för Bränntorp skickas för att informera om att beslut är taget och att Finspångs Tekniska står för planering och projektering.
